中建八局柳梧鐵路站前8標110KV以上電力高壓線全部遷改完成

2023年07月03日09:32 | 來源:人民網-廣西頻道
小字號

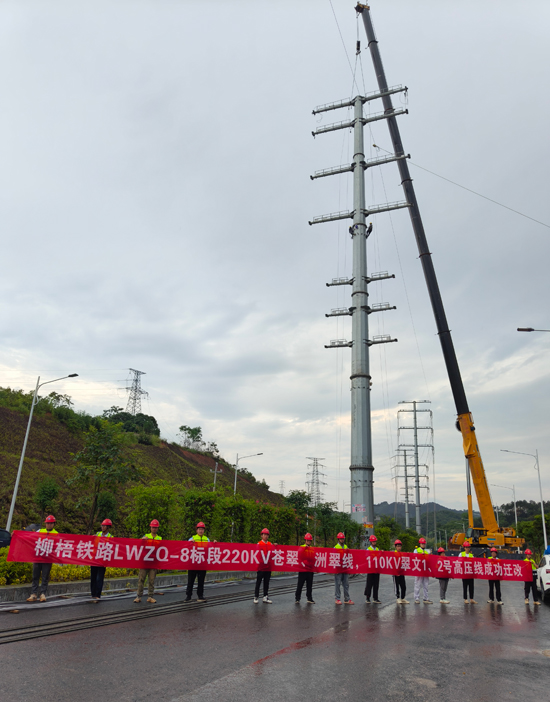

柳梧鐵路項目220KV蒼翠、洲翠線,110KV翠文1、2號高壓線成功遷改。韋建偉攝
柳梧鐵路項目220KV蒼翠、洲翠線,110KV翠文1、2號高壓線成功遷改。韋建偉攝

7月2日,柳梧鐵路站前8標項目220KV蒼翠、洲翠線,110KV翠文1、2號高壓線成功遷改,標志著該標段內110KV以上電力高壓線路遷改工程已全部順利完工。

本次遷改完成的220KV、110KV同塔四回路交流線,需要拆除原有1座耐張鋼管塔并新建1座耐張鋼管塔,遷改線路長度280米,新建線路長度280米。柳梧公司協同參建單位集中優勢資源,科學合理組織施工,僅用時15天順利完成基礎施工、組塔、張線、驗收等多個施工程序,快速高效完成了遷改并通電。

目前柳梧鐵路站前8標項目標段內的5處110KV以上高壓線路已全部完成遷改,16處110KV以下高壓線路遷改已完成15處,標段內電力遷改完成率95.23%。九層之臺,起于累土,柳梧鐵路站前8標項目部將持續加快推進電力遷改工程進度,力爭早日完成電力線路遷改,為項目主體工程施工創造更有利條件。(韋建偉 李佳恩)
